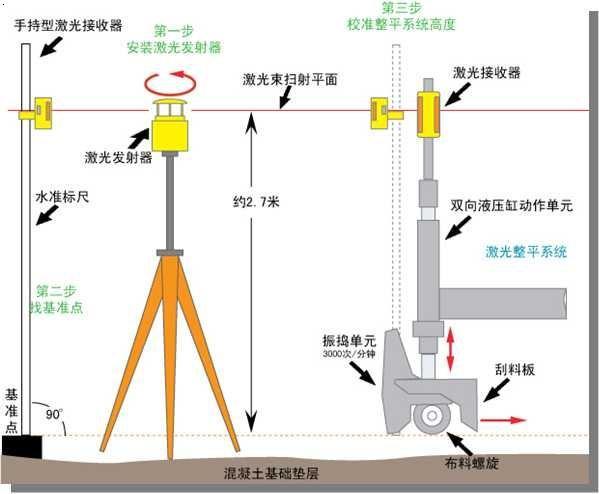

一、工艺原理:

激光整平仪发射激光信号→激光接收器接收到激光信号→激光信号数据传达到电脑数据处理系统→电脑数据处理系统发送信号到激光整平机上的双向液压缸→双向液压缸执行命令(刮板、布料螺旋及振捣器沿空间中的激光平面平行运动)→完成激光整平。

二、混凝土地面分区:

按照弹出的分仓区块线,支设挡边槽钢。重点在于控制槽钢的位置和标高,根据区块通线确定槽钢位置,利用激光发射器、接收器、伸缩杆控制槽钢的标高,每段槽钢需测3个点,在槽钢中间位置和两端头位置的外侧采用φ16@3000mm钢筋撅打入基层内加固。

三、混凝土浇筑、整平:



混凝土进行隔仓浇筑,在混凝土浇筑前,根据引测的标高控制点,调整、放置好激光发射器,根据激光发射器发出的红外线设置伸臂式混凝土激光整平机头两端激光接收器高度。混凝土摊铺后,将机器驾驶至布好料的混凝土工作区域。根据激光发射器提供的恒定基准红外线,伸臂式混凝土激光整平机机头接收器自动调整混凝土表面标高。整平机伸缩臂打开缓慢匀速的倒退移动,机头振动板与刮板之间的绞笼将多余混凝土翻播一侧,减少了人力,提高了速度,直至将混凝土压实至地坪完成面。重复上述操作,注意先前整平轨迹的充分叠盖。

当激光整平机完成了施工区块从左至右一个宽幅时,将机器再次驾驶到己预先卸放混凝土的浇筑区域的最左侧,并重复该过程。

四、注意事项:



该工序的操作要点是混凝土的水灰比及坍落度不能过大,否则对混凝土的成型质量会造成影响。同时,在混凝土初凝的过程中,要注意混凝土的收缩,如果混凝土面层出现收缩下陷,会使地面的平整度超标,可在提浆时或磨面前进行补浆,补偿混凝土收缩而产生的不利影响。
